Présentation du projet et avancement des travaux de réfection du tunnel Louis-Hippolyte-La Fontaine

Inauguré en 1967, le tunnel Louis-Hippolyte-La Fontaine fait l’objet d’une réfection majeure afin de prolonger sa durée de vie pour environ 40 ans sans autre intervention majeure.

Travaux à réaliser

Les principaux travaux touchant le tunnel comprennent :

  • la réfection structurale majeure;
  • la modernisation des équipements d’exploitation;
  • le réaménagement des couloirs de service et l’ajout de protections contre l’incendie;
  • le remplacement des ventilateurs ainsi que la réparation des tours de ventilation.

Les autres travaux sont :

  • la reconstruction des dalles de béton de l’autoroute 25 dans les deux directions entre la rue Sherbrooke et l’île Charron (total de 13 km de chaussée);
  • la réparation de structures de l’échangeur Souligny.

Cliquez sur la carte ci-dessous pour l’agrandir.

Une séance d’information publique s’est tenue le 13 mars 2024 (PDF 4,88 Mo). Elle visait à clarifier en particulier la gestion de la circulation dans le secteur de l’arrondissement Mercier–Hochelaga-Maisonneuve à Montréal.

Une séance d’information publique s’est tenue le 19 juin 2024 (PDF 2,38 Mo). Elle visait à revenir sur les questions qui ont été posées lors de la rencontre du 13 mars 2024.

Informations complémentaires demandées lors de la rencontre du 19 juin 2024 :

Une séance d’information publique s’est tenue le 7 mai 2025 (PDF 4,91 Mo). Elle portait sur l’état d’avancement des travaux dans le secteur de l’arrondissement Mercier–Hochelaga-Maisonneuve à Montréal.

Échéancier du projet

En bref :

  • Début des travaux préparatoires : juillet 2020;
  • Mise en service des voies réservées sur l’autoroute 20 : automne 2021;
  • Fermeture de 3 voies sur 6 dans le tunnel : 31 octobre 2022 à l'automne 2026;
  • Fin du projet : 2027.

En détail :

ÉtapesDates de réalisation
Signature du contrat avec Renouveau La FontaineJuillet 2020
Installation du chantierJuillet 2020 au printemps 2021
Travaux d’investigationAutomne 2020
Construction des murs antibruit et de la piste polyvalente le long de l’autoroute 25Mi-mars 2021 à l’automne 2021
Construction et agrandissement des stationnements incitatifs, et construction des voies réservéesPrintemps à l'automne 2021
Réfection structurale du tube du tunnel en direction sudNovembre 2022 au printemps 2025
Réfection structurale du tube du tunnel en direction nordPrintemps 2025 à l'automne 2026
Reconstruction de la chaussée de l’autoroute 25 dans les deux directions et réparation de structures dans l’échangeur Souligny2022 à 2026
Ouverture des deux tubes de circulation (2 voies ouvertes par direction)Automne 2026
Bétonnage des parois du terre-plein central
(Fermeture partielle du tunnel, 2 voies ouvertes par direction)
Printemps 2027
Parachèvement des travaux et aménagements paysagers2027

Avancement du chantier

La réfection du premier tube de circulation du tunnel Louis-Hippolyte-La Fontaine est complétée. À noter que l’asphalte et le marquage seront refaits pour la réouverture des deux tubes.

Ci-dessous se trouve un survol de l’état d’avancement des travaux de réfection touchant le tube du tunnel en direction nord, le corridor de service et les tours de ventilation. Ces renseignements seront mis à jour régulièrement.

Tube du tunnel en direction nord
Type d’activitéProportion réalisée en date du 1er mars 2026
Retrait du béton des murs100 %
Retrait du béton de la voûte100 %
Bétonnage des murs94 sections sur 170
Bétonnage de la voûte18 sections sur 85
Peinture des murs0 %
Démolition de la chape100 %
Bétonnage de la chape (réfection du radier comprise)100 %
Installation de la membrane, asphaltage et marquage0 %
Installation des systèmes électriques (équipements dans le tube)0 %
Corridor de service du tunnel
Type d’activitéProportion réalisée en date du 1er mars 2026
Réfection (plancher de béton et murs, systèmes de drainage, aires de sécurité)98 %

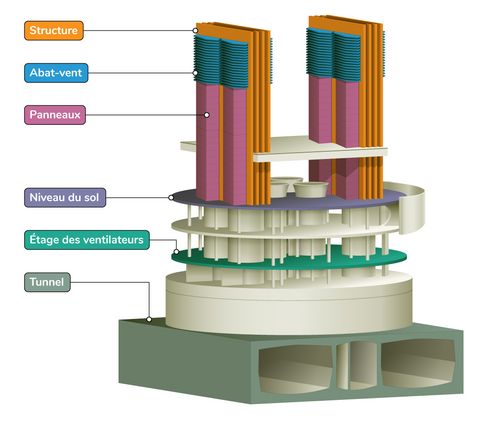

Tours de ventilation en direction nord
Type d’activitéProportion réalisée en date du 1er mars 2026
Retrait des panneaux100 %
Retrait des abat-vent100 %
Réparation des structures100 %
Remplacement des ventilateurs35 %
Pose des nouveaux panneaux0 %
Pose des nouveaux abat-vent0 %
Autoroute 25 – Reconstruction des dalles de béton
Type d’activitéProportion réalisée en date du 1er mars 2026
Direction sud100 %
Direction nord75 %

Gestion des nuisances autour du chantier

Pendant toute la durée du chantier, des mesures de contrôle et d’atténuation sont mises en place afin de limiter le bruit, les vibrations et la poussière pour la communauté située à proximité.

Qualité de l’air

Pour contrôler les émissions de poussière, des arrosages sont prévus pendant les opérations de forage ou de démantèlement. L’utilisation d’abat-poussières, qui servent à garder le sol humide et à empêcher la poussière de s’élever, est aussi prévue.

Les niveaux de poussière ne devront pas dépasser les limites d’émission de poussières de la Communauté métropolitaine de Montréal.

Pour suivre ces émissions en temps réel, des stations sont en place le long de la zone d’intervention, du côté de Montréal.

Ci-dessous se trouvent les derniers rapports de suivi mensuel de la qualité de l’air.

Rapport de suivi mensuel de la qualité de l’air – Février 2026 (PDF 401 Ko)

Rapport de suivi mensuel de la qualité de l’air – Janvier 2026 (PDF 526 Ko)

Rapport de suivi mensuel de la qualité de l’air – Décembre 2025 (PDF 413 Ko)

Rapport de suivi mensuel de la qualité de l’air – Novembre 2025 (PDF 423 Ko)

Rapport de suivi mensuel de la qualité de l’air – Octobre 2025 (PDF 512 Ko)

Climat sonore

Un suivi acoustique est effectué durant les travaux pour vérifier si les niveaux de bruit respectent les limites établies. Ces limites varient en fonction de la période de la journée et du bruit ambiant enregistré avant le début des travaux. Des relevés sonores ont été effectués pour mesurer l’état de la situation avant le démarrage du chantier.

Au besoin, l’entrepreneur équipera la machinerie de silencieux ou érigera des enceintes acoustiques ou des murs antibruit temporaires pour limiter la propagation du bruit. La circulation des camions sur le chantier sera aussi planifiée de manière à limiter les nuisances.

Coûts et partenaires

Le contrat principal du projet a été accordé à Renouveau La Fontaine (RLF), un regroupement composé des entreprises suivantes : Eurovia Infra, Pomerleau inc. et Dodin Campenon Bernard SAS.

Le coût total du projet est de 2,796 G$.

Contribution des partenaires

  • Gouvernement du Canada : 427,7 M$, qui provient du Nouveau Fonds Chantiers Canada, volet Infrastructures provinciales-territoriales – Projets nationaux et régionaux;
  • Ville de Montréal : 3,6 M$;
  • Ville de Boucherville 1,1 M$.

Mode de réalisation du projet

Le projet du tunnel est réalisé en mode conception-construction-financement. Cela signifie que le gouvernement du Québec a confié à un groupement d’entreprises la préparation des plans et devis et la réalisation des travaux.

La conception et la construction sont regroupées en un seul contrat, contrairement à un mode de réalisation traditionnel où plusieurs contrats distincts sont attribués pour un même projet (ingénierie, construction, surveillance, etc.).

L’entrepreneur est également responsable d’obtenir lui-même un financement privé pour réaliser le projet. Le ministère des Transports et de la Mobilité durable assurera l’exploitation et l’entretien de l’infrastructure après les travaux. Cette solution n’entraîne pas l’instauration d’un péage.

Informations générales sur le pont-tunnel

Le pont-tunnel Louis-Hippolyte-La Fontaine a été inauguré le 11 mars 1967 et permet de relier la Rive-Sud à l’île de Montréal.

La section tunnel, d’une longueur totale de 2 km, y compris les approches, relie l’île de Montréal à l’île Charron. Ce tunnel est constitué de sept sections en béton précontraint immergées à 24 m sous la surface de l’eau dans une tranchée percée sous le lit du fleuve Saint-Laurent ainsi que de deux sections en béton coulées sur place pour former les approches. La largeur à la base du tunnel est de 35,6 m.

La section pont, d’une longueur de 457 m, relie l’île Charron à Boucherville.

Dernière mise à jour : 18 mars 2026

Évaluation de la page
Veuillez compléter la vérification reCAPTCHA.

L’information sur cette page vous a-t-elle été utile?

Pourquoi l’information n’a pas été utile?

Vous devez sélectionner une option

Quel est le problème?

Vous devez sélectionner une option

Pourquoi l’information a été utile?

Veuillez préciser la nature du problème
