Construction du nouveau pont de l’Île-d’Orléans à Québec

Le projet de construction d’un nouveau pont vise à assurer la desserte de l’île d’Orléans et à remplacer le pont actuel, ouvert à la circulation en 1935. Bien qu’encore sécuritaire, le pont ne répond plus aux exigences actuelles pour ce type d’infrastructure. La mise en service du nouveau pont est prévue pour 2028.

Le chantier en temps réel

Afin de vous permettre de suivre l’évolution du chantier en direct, une caméra a été installée sur la rive nord. Elle restera en place tout au long des travaux.

L’image est mise à jour toutes les 15 minutes.

Situé à l’est de la ville de Québec, le pont de l’Île-d’Orléans est le seul lien routier qui relie l’île à la rive nord du fleuve Saint-Laurent. En moyenne, près de 12 000 véhicules l’empruntent chaque jour. Ce nombre augmente à 15 000 en saison estivale.

Détails du projet

Le projet inclut notamment :

  • Les travaux de réaménagement de la côte du Pont à titre de travaux préparatoires;
  • La construction d’un pont à haubans d’environ 2,1 km de longueur, à environ 120 m à l’ouest du pont actuel;
  • Sur l’île d’Orléans, le raccordement du pont à la route 368 (côte du Pont);
  • À Québec, la reconstruction de l’échangeur entre l’autoroute Dufferin-Montmorency, le boulevard Sainte-Anne et le pont;
  • Le démantèlement du pont actuel.

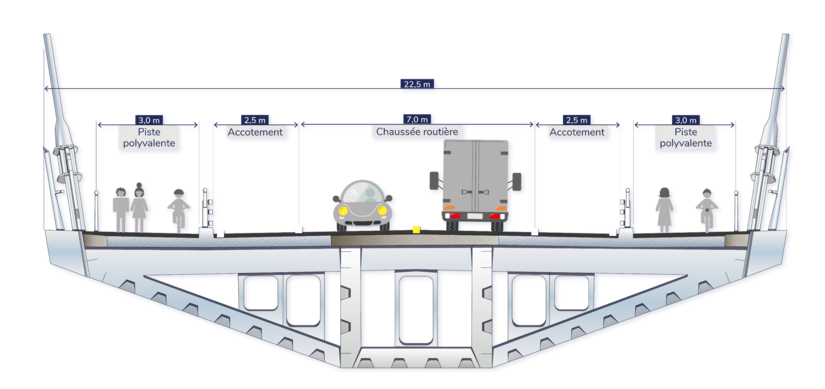

Le nouveau pont à haubans comprendra deux voies de circulation, soit une dans chaque direction, des accotements larges afin de maintenir la circulation en cas d’incident ou de travaux, une piste polyvalente de part et d’autre des voies de circulation, ainsi que des belvédères pour les adeptes du transport actif.

Objectifs du projet

Le projet de construction du nouveau pont de l’Île-d’Orléans vise à :

  • maintenir une desserte fonctionnelle et sécuritaire pour tous les usagers;

  • assurer la mise aux normes du lien interrives (géométrie et séismes);

  • contribuer à l’accessibilité et à la vitalité économique de la MRC de L’Île-d’Orléans et de la région de Québec;

  • maintenir le bon fonctionnement des activités agricoles et touristiques sur l’île;

  • permettre des déplacements plus sécuritaires, notamment à vélo et à pied.

Avancement des travaux

Les travaux sont en cours depuis avril 2024. La mise en service du pont est prévue en 2028. Des travaux de finalisation seront réalisés en 2029. La déconstruction du pont actuel doit s’achever en 2033.

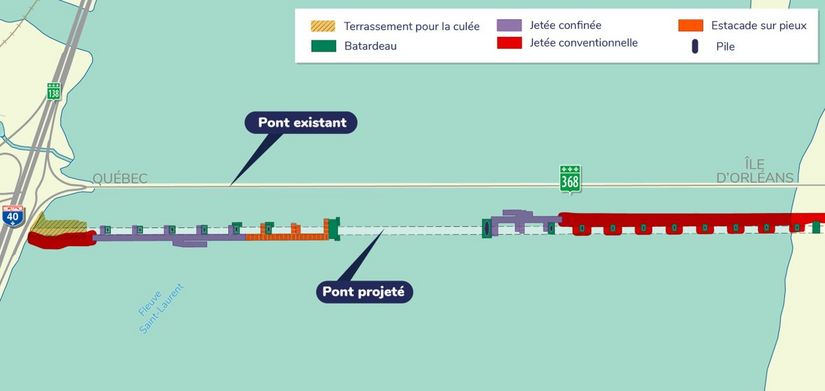

Voici, par secteur, les principaux travaux, leur stade d’avancement et les répercussions pouvant en découler. Ces informations sont mises à jour régulièrement.

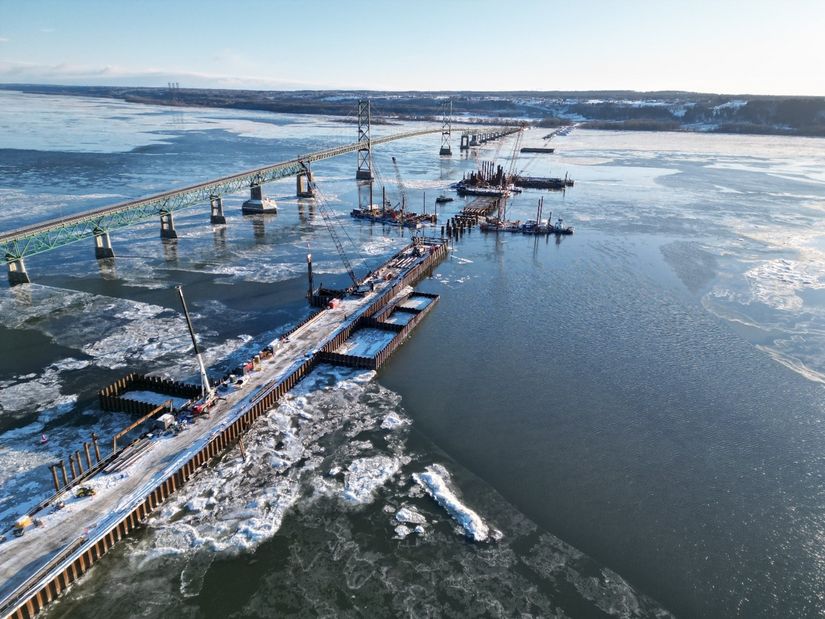

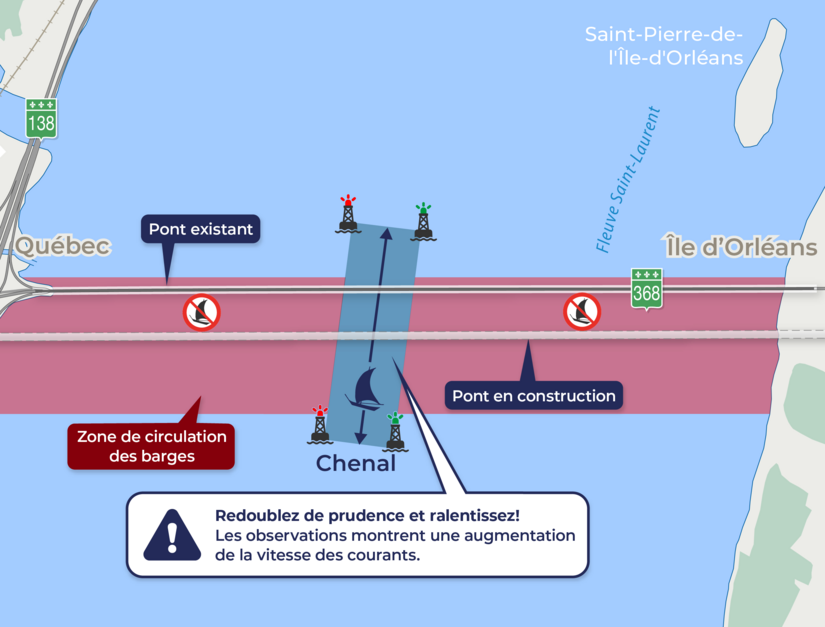

Travaux dans le fleuve
Type d’activitéAvancementRépercussions possibles

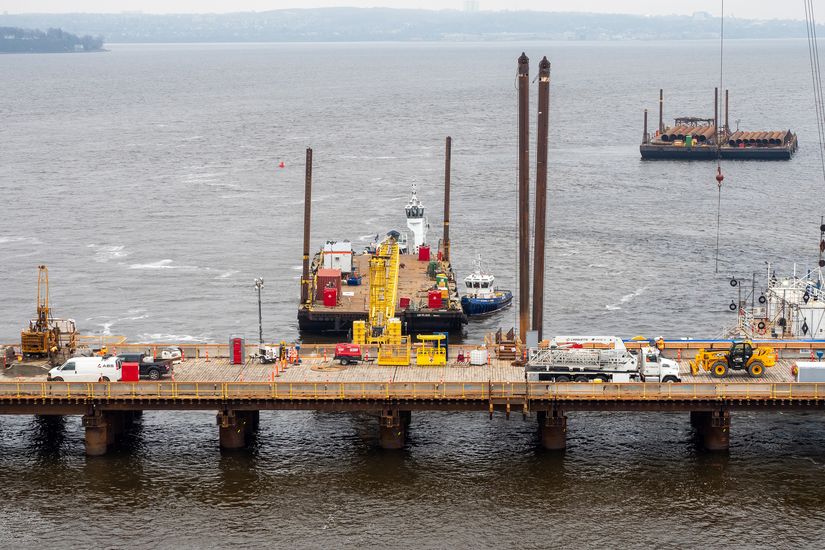

Construction de l’estacade (chemin d’accès temporaire) du côté de Québec, y inclus le fonçage de pieuxEn coursBruit, vibrations et travaux de nuit
Construction des batardeaux (agit comme une digue pour retenir l’eau, mais de façon temporaire et localisée) près des deux rives et en eaux profondesEn coursBruit, vibrations et travaux de nuit
Construction de la jetée du côté de l’île d’OrléansEn coursBruit et vibrations
Mise en place des pieux permanents des fondations du nouveau pontEn pause hivernaleBruit, vibrations, travaux de nuit
Terrassement pour la culée du côté de QuébecTerminéeBruit, poussière et travaux de nuit
Travaux sur l’île d’Orléans
Type d’activitéAvancementRépercussions possibles
Terrassement pour la culéeTerminéeBruit, poussière et travaux de nuit
Travaux du côté de Beauport
Type d’activitéAvancementRépercussions possibles
Construction d’un ponceau à proximité de l’autoroute Félix-Leclerc (A-40)À venir – 2026Bruit et travaux de nuit
Construction de la déviation de l’autoroute Félix-Leclerc (A-40)À venir – 2026Bruit, vibrations, travaux de nuit et entraves

Gestion des nuisances

Pendant toute la durée du chantier, des mesures de contrôle et d’atténuation sont mises en place afin de limiter le bruit, les vibrations et la poussière pour les communautés à proximité.

Bruit et vibrations

Un suivi est effectué en temps réel durant les travaux pour vérifier si les niveaux de bruit et des vibrations respectent les limites établies. De 19 h à 7 h, l’intensité et la durée du bruit et des vibrations sont réduites.

Pendant la phase de construction, certains travaux peuvent générer du bruit et des vibrations, particulièrement

  • le fonçage des pieux;
  • le battage des caissons;
  • la construction des batardeaux.

Lorsque c’est possible, l’entrepreneur utilise un vibrofonceur de préférence au marteau hydraulique pour la mise en place des pieux, des caissons et des batardeaux.

Les camions sont équipés d’alarmes de recul à large bande (bruit blanc). Une attention particulière est portée afin d’éviter les claquements des panneaux arrière des camions à benne. Au besoin, la machinerie et certains équipements de chantier seront munis de silencieux. Des enceintes acoustiques seront érigées pour aussi limiter la propagation du bruit.

Qualité de l’air

Un suivi de la qualité de l’air est réalisé en continu pour assurer le respect des limites établies. Pour limiter la poussière, différentes mesures sont prises au chantier, notamment :

  • le nettoyage des voies publiques et des camions avant la sortie des chantiers;
  • l’arrêt des moteurs inutilisés;
  • l’utilisation d’équipements électriques, lorsque possible;
  • la stabilisation des piles de matériaux fins.

Réaménagement de la côte du Pont

Le réaménagement de la côte du Pont, y compris son intersection avec le chemin Royal et la route Prévost, constituait la phase de travaux préparatoires à la construction du nouveau pont de l’Île-d’Orléans. Ces travaux ont débuté en août 2022 et se sont achevés en juin 2024.

Les interventions suivantes ont notamment été effectuées :

  • la reconstruction complète de la chaussée;
  • l’installation de nouveaux systèmes d’éclairage et de signalisation;
  • la sécurisation des abords par le remplacement des glissières;
  • le réaménagement de l’intersection.

Ces interventions ont permis :

  • d’uniformiser l’infrastructure routière et le nouveau pont de l’Île-d’Orléans afin d’harmoniser la connexion avec le territoire;
  • d’améliorer la sécurité des usagers de la route, des piétonnes et piétons et des cyclistes;
  • de rendre les infrastructures conformes aux normes de conception actuelles;
  • d’améliorer l’aspect visuel et les aménagements à l’entrée de l’île d’Orléans.

Travaux d’inspection générale du pont de l’Île-d’Orléans

La dernière inspection générale du pont de l’Île-d’Orléans a été réalisée en 2024.

Effectuée tous les deux ans, l’inspection générale permet de planifier adéquatement les travaux de maintien à réaliser sur la structure l’année suivante.

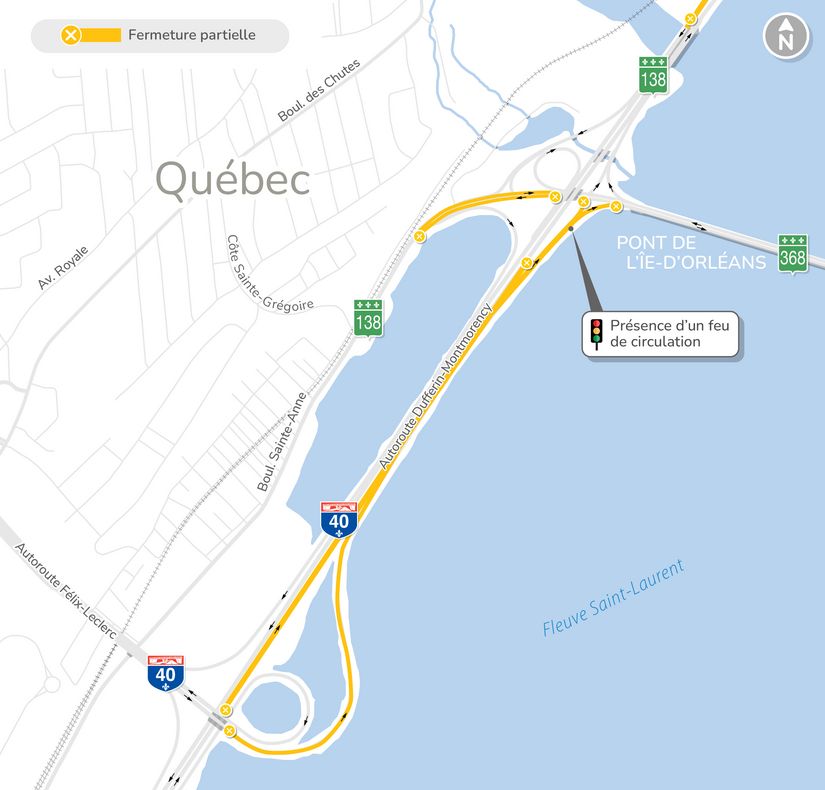

Entraves

Des entraves de longue durée sont en place dans le secteur du pont de l’Île-d’Orléans jusqu’en 2028 :

  • Fermeture d’une voie sur trois du boulevard Saint-Anne en direction ouest (route 138) entre la Côte de l’Église et le pont au-dessus de la rivière Montmorency.
  • Fermeture d’une voie sur deux du boulevard Saint-Anne (route 138) dans les deux directions, entre la côte St-Grégoire et le pont de l’Île-d’Orléans.
  • Fermeture d’une voie sur deux de la bretelle de sortie de l’autoroute Félix-Leclerc (40) en direction est vers le pont de l’Île-d’Orléans et la route 138 en direction ouest.
  • Fermeture d’une voie sur trois de l’autoroute Félix-Leclerc (40) en direction est à l’approche de l’autoroute Dufferin-Montmorency (440) jusqu’à l’embranchement menant vers le pont de l’Île-d’Orléans.
  • Fermeture d’une voie sur trois de l’autoroute Dufferin-Montmorency (440) en direction est entre la bretelle menant à l’autoroute Félix-Leclerc et l’embranchement menant vers le pont de l’Île-d’Orléans.

Des entraves ponctuelles sur le réseau pourraient être aussi requises. Les usagers de la route sont invités à consulter le site Quebec 511 avant de prendre la route afin de connaître toutes les entraves sur le réseau.

Coût

Le coût total du projet, de 2,759 G$, est entièrement financé par le gouvernement du Québec. Celui-ci inclut notamment :

  • le contrat de conception-construction avec le Groupe Héritage Île-d’Orléans S.E.N.C. (1,881 G$);
  • les honoraires pour la planification et le suivi du projet, une réserve pour les risques, les frais généraux et les coûts de financement;
  • le coût des activités connexes, dont les acquisitions, les programmes de compensation environnementale, les travaux de réaménagement de la côte du Pont et ceux visant la déconstruction du pont actuel et sa mise en valeur.

Consultations

Des rencontres ont lieu régulièrement avec différents partenaires, dont des représentants de la MRC de L’Île-d’Orléans, afin de faire état de l’avancement du projet et de recueillir les préoccupations quant à la construction du nouveau pont. Des consultations ont de plus été tenues auprès de la population.

Voici les activités réalisées :

Voici l’ensemble de la documentation sur le Registre des évaluations environnementales.

Inscription aux infolettres

Afin de ne rien manquer du projet et des travaux dans votre secteur, remplissez le formulaire pour vous abonner aux infolettres.

Je m’abonne

Coordonnées

Pour formuler une question, un commentaire ou une plainte, communiquez avec le ministère des Transports et de la Mobilité durable.

Dernière mise à jour : 12 février 2026

Évaluation de la page
Veuillez compléter la vérification reCAPTCHA.

L’information sur cette page vous a-t-elle été utile?

Pourquoi l’information n’a pas été utile?

Vous devez sélectionner une option

Quel est le problème?

Vous devez sélectionner une option

Pourquoi l’information a été utile?

Veuillez préciser la nature du problème
