Construction d’ouvrages de protection de la route 199 dans le secteur de La Martinique, aux Îles-de-la-Madeleine

Le gouvernement réalise des travaux d’adaptation à l’érosion et à la submersion côtières sur environ 2 km le long de la route 199, dans le secteur de La Martinique.

Détails du projet

Le projet comprend :

  • la construction d’un nouvel ouvrage de protection côtière;
  • la reconstruction de deux enrochements;
  • le reprofilage de la dune et l’installation de clôtures à sable.

Nouvel ouvrage de protection côtière

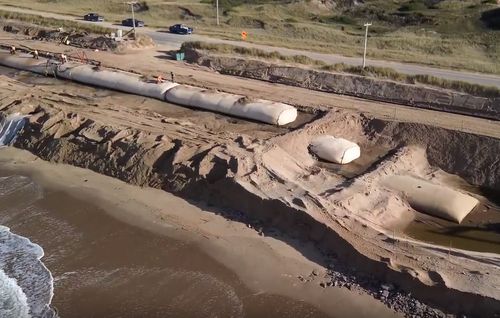

Des tubes en géotextile seront installés et remplis de sable, sur environ 500 m, au sud de l’enrochement existant du côté de la baie de Plaisance. Ils seront adossés à la dune en trois rangées superposées. Une recharge de plage sera ensuite réalisée devant ces tubes et l’enrochement. Des accès à la plage seront conservés. L’ensemble de l’ouvrage viendra stabiliser l’érosion, préserver la dune et réduire les risques de submersion de la route.

Sur une portion des tubes, des clôtures, combinées à de la végétation, seront ajoutées pour capter et retenir le sable. Ainsi accumulé, celui-ci servira de couche protectrice aux tubes en géotextile. Une autre section restera exposée afin de comparer et d’évaluer la durabilité des tubes dans l’environnement des Îles-de-la-Madeleine. Des travaux de végétalisation sont aussi prévus sur la dune reconstruite.

Reconstruction de deux enrochements

Les deux enrochements situés au nord du secteur sont en mauvais état et seront reconstruits avec des pierres importées de plus grande dimension. L’un d’eux borde l’étang de La Martinique sur 400 m, tandis que l’autre se trouve du côté de la baie de Plaisance et mesure plus de 1 400 m. Ce dernier sera également adapté en fonction des changements climatiques. Il sera, entre autres, rehaussé et dépassera de près d’un mètre la hauteur de la route à certains endroits. Cette configuration limitera la quantité d’eau pouvant franchir l’ouvrage et submerger la route lors du déferlement des vagues. L’enrochement sera aussi plus efficace contre l’érosion de la côte et plus susceptible de résister aux tempêtes plus fréquentes.

Reprofilage de la dune et installation de clôtures à sable

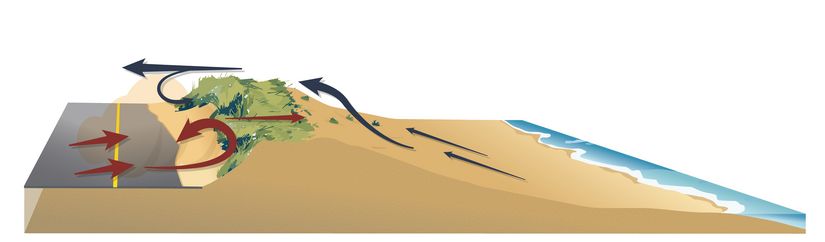

Ce secteur de la route 199 s’ensable régulièrement en raison des forts vents. La visibilité est parfois réduite et des lames de sable se forment sur la chaussée. Les fossés, remplis de sable, n’arrivent plus à drainer l’eau qui finit par s’accumuler sur les voies.

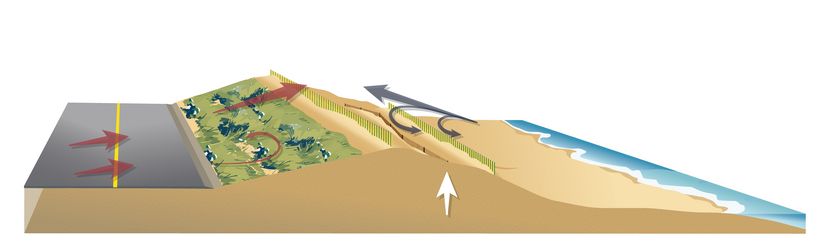

Le gouvernement profitera du chantier pour effectuer des travaux visant à atténuer cette problématique. L’angle de la dune du côté de la route sera adouci sur une distance d’un peu plus d’un kilomètre et demi. La dune sera ensuite revégétalisée. Différents types de clôtures seront aussi installés à divers endroits sur la dune et la plage.

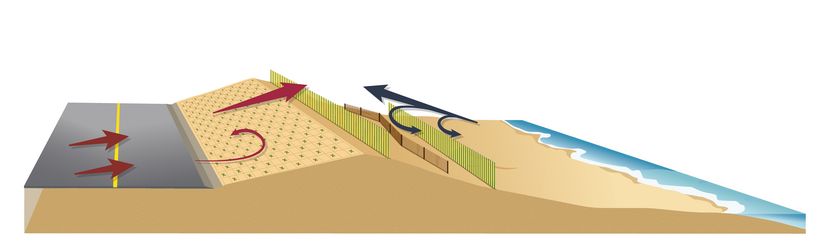

Le sable retenu au pied de la dune renforcera la protection naturelle qu’offre le système dunaire contre les aléas côtiers. En plus, l’intervention diminuera l’ensablement de la chaussée et facilitera le drainage de la route.

Objectifs du projet

Les interventions prévues visent à :

  • améliorer la sécurité routière;
  • adapter ce secteur de la route 199 aux effets des changements climatiques;
  • renforcer l’empierrement souvent touché par les tempêtes;
  • freiner l’érosion de la dune pour la conserver;
  • réduire le nombre d’interventions dans le milieu dunaire tout en facilitant l’entretien de la route.

Avancement des travaux

Les travaux s’échelonneront sur trois ans.

Le chantier s’est mis en branle le 14 septembre 2026.

L’installation et le remplissage des tubes en géotextiles sont prévus en septembre et en octobre.

Une première barge remplie de pierres accostera au quai de Cap-aux-Meules le 5 octobre. Cinq autres barges sont prévues jusqu’en novembre. D’autres pourraient s’ajouter en 2026 si les conditions météorologiques sont favorables.

Les travaux d’enrochement et de recharge de plage devraient débuter en novembre. Quant au reprofilage de la dune, il devrait aussi s’amorcer cet automne.

L’installation des clôtures et le début de la végétalisation sont prévus en 2027.

Gestion de la circulation

Les entraves varieront selon l’avancement des travaux. La mise en place des tubes en géotextile et de la recharge de plage engendreront une circulation accrue de véhicules lourds dans ce secteur. Les usagers devront donc redoubler de prudence.

Les travaux d’enrochement ainsi que le reprofilage de la dune nécessiteront la fermeture d’une voie. La circulation se fera alors en alternance à l’aide de feux de circulation. Des signaleurs ou signaleuses seront également sur place pour assurer la sécurité de l’entrée et de la sortie des camions sur le chantier.

De plus, le déchargement des barges au quai de Cap-aux-Meules entraînera beaucoup de camionnage pour le transport des pierres. Une signaleuse ou un signaleur sera donc posté à l’intersection du chemin du Quai et de la route 199 afin de gérer la circulation lors de ces opérations.

Les accès à la plage pour les piétons et les véhicules tout terrain (VTT) seront maintenus pendant les travaux.

Coût

Le budget de l’ensemble du projet est de 52,6 M$.

Coordonnées

Pour formuler une question, un commentaire ou une plainte, communiquez avec le ministère des Transports et de la Mobilité durable.

Dernière mise à jour : 16 septembre 2026

Évaluation de la page
Veuillez compléter la vérification reCAPTCHA.

L’information sur cette page vous a-t-elle été utile?

Pourquoi l’information n’a pas été utile?

Vous devez sélectionner une option

Quel est le problème?

Vous devez sélectionner une option

Pourquoi l’information a été utile?

Veuillez préciser la nature du problème
